大跨度鋼結構廊橋整體同步提升安裝 鋼絞線提升液壓千斤頂
發布日期:2021-08-23 訪問量: 字號 A- A A+
  • 應用領域:建筑物
  • 使用設備:鋼絞線提升液壓千斤頂

—— 項目簡介 ——

廊橋鋼絞線同步提升安裝項目現場
廊橋鋼絞線同步提升安裝項目現場

作為蘇州相城區的地標建筑,蘇州陽澄湖景區配套酒店項目(蘇州市國際會議酒店),重達2600噸的“龐然大物”鋼結構廊橋同步提升78.57米,廊橋高度為94.75米、跨度為81米精準提升至兩棟塔樓之間,與周邊高層相輝映,成為相城區一道亮麗的風景線,此次提升的鋼結構廊橋長度、重量、提升高度(三項指標綜合位列亞洲第一)。

項目部組織了2次專家論證會、23次空中廊橋同步提升滑移相關專題會,經反復研討最終選擇了“地面錯位2米拼裝+整體液壓同步提升再滑移2米就位”的方案,采用10臺400噸額定提升力的鋼絞線提升液壓千斤頂進行整體同步提升,并進行了上百次電腦模擬演練,確保相鄰提升點同步誤差控制在10毫米以內,同時在蘇州應急管理局的指導下,形成應急預案并進行演練。

—— 項目施工流程 ——

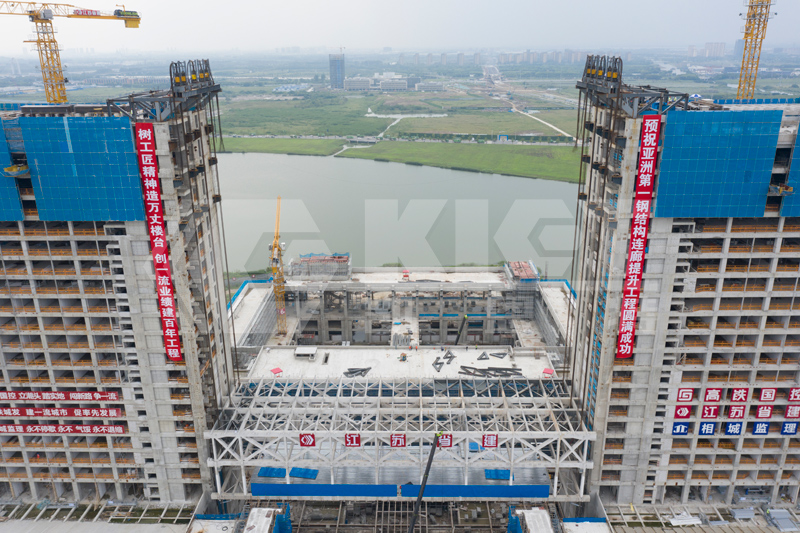

廊橋安裝預提升
廊橋安裝預提升
  • 8月17日15時28分
  • 同步提升液壓系統開始逐步加載,廊橋開始預提升。
  • 8月17日16時28分
  • 廊橋離開臺架約100毫米。
鋼絞線勻速同步提升中
鋼絞線勻速同步提升中
  • 8月18日6時58分
  • 在確保結構整體水平狀態并且懸空靜置12小時無異常的前提下,廊橋正式以每小時3.5米的速度同步提升。
  • 8月20日2時08分
  • 經過43小時的不懈努力和緊密配合,廊橋正式同步提升就位到設計位置,廊橋同步提升任務圓滿完成!
